In de Schildersbuurt in Goes-Zuid werken onze collega's al geruime tijd aan een omvangrijke rioolreconstructie. Dit grond-, weg- en waterbouwproject voeren wij in opdracht van de gemeente Goes uit en is verdeeld over 13 fases.
Het project verloopt volgens een vaste werkwijze, waarbij iedere ploeg verantwoordelijk is voor een specifiek onderdeel van de uitvoering. Dankzij deze efficiënte aanpak blijft het werk overzichtelijk en wordt de overlast voor bewoners zoveel mogelijk beperkt.
De werkzaamheden verlopen in de volgende volgorde:

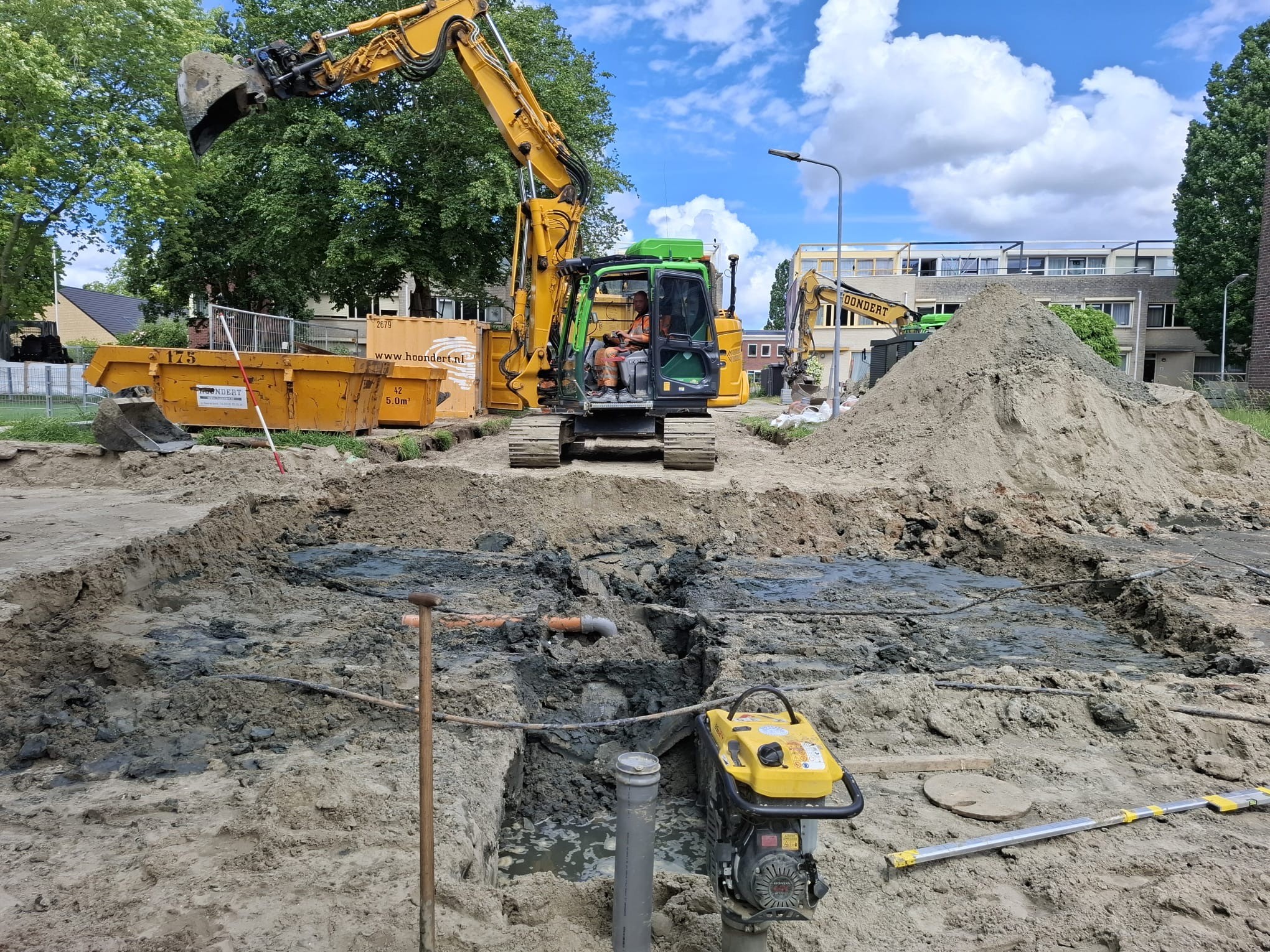

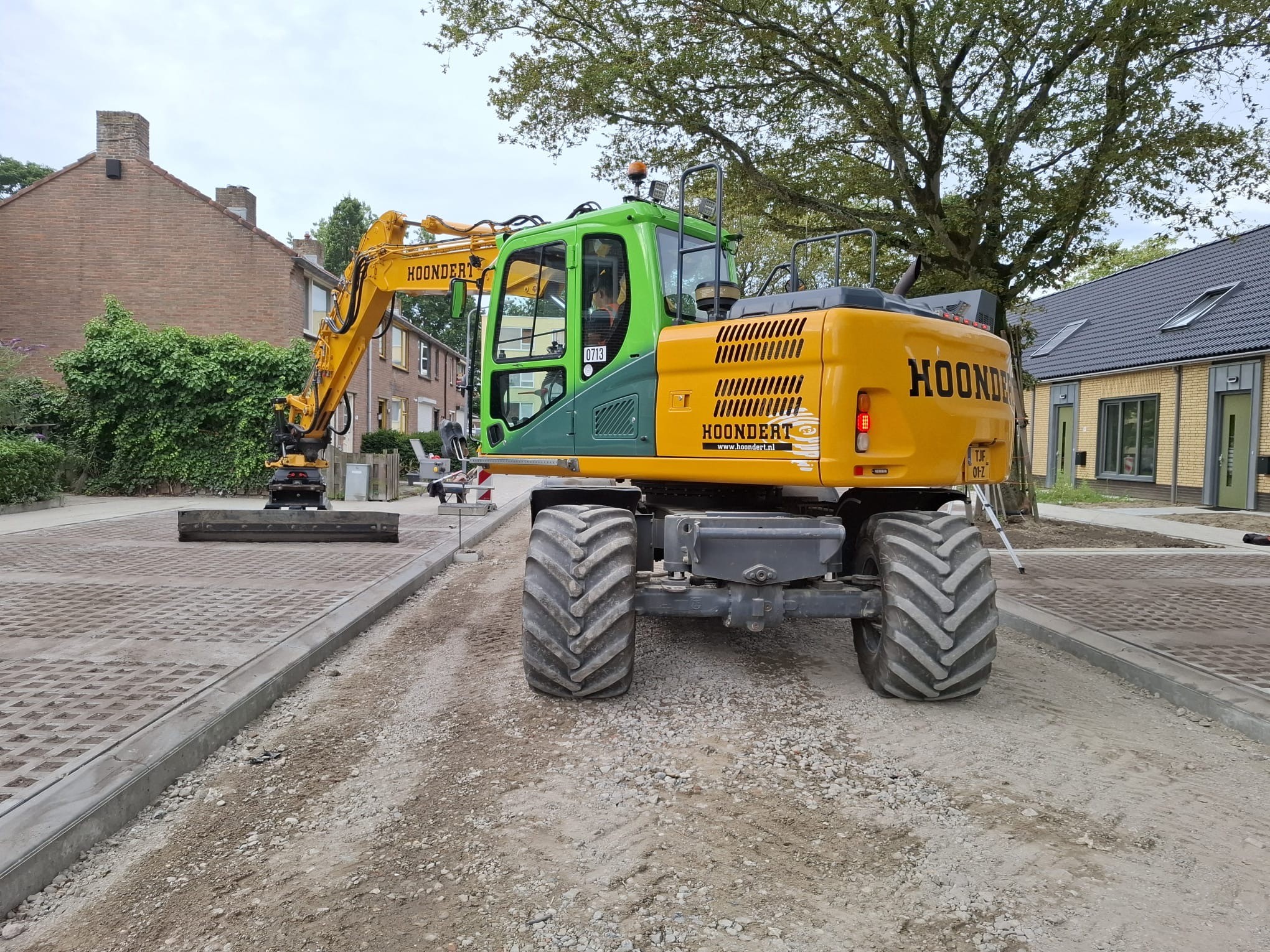

Tijdens de uitvoering wordt de bestaande ondergrond ontgraven en afgevoerd, daarna wordt de fundering opgebouwd met zand en ons eigen menggranulaat (hergebruik en recycling). Deze grondverbetering zorgt voor een stabiele en duurzame wegfundering, voorkomt verzakkingen en verlengt de levensduur van de weg. Samen met de uitgevoerde rioleringswerkzaamheden vormt dit de basis voor een duurzame en toekomstbestendige ondergrondse infrastructuur.

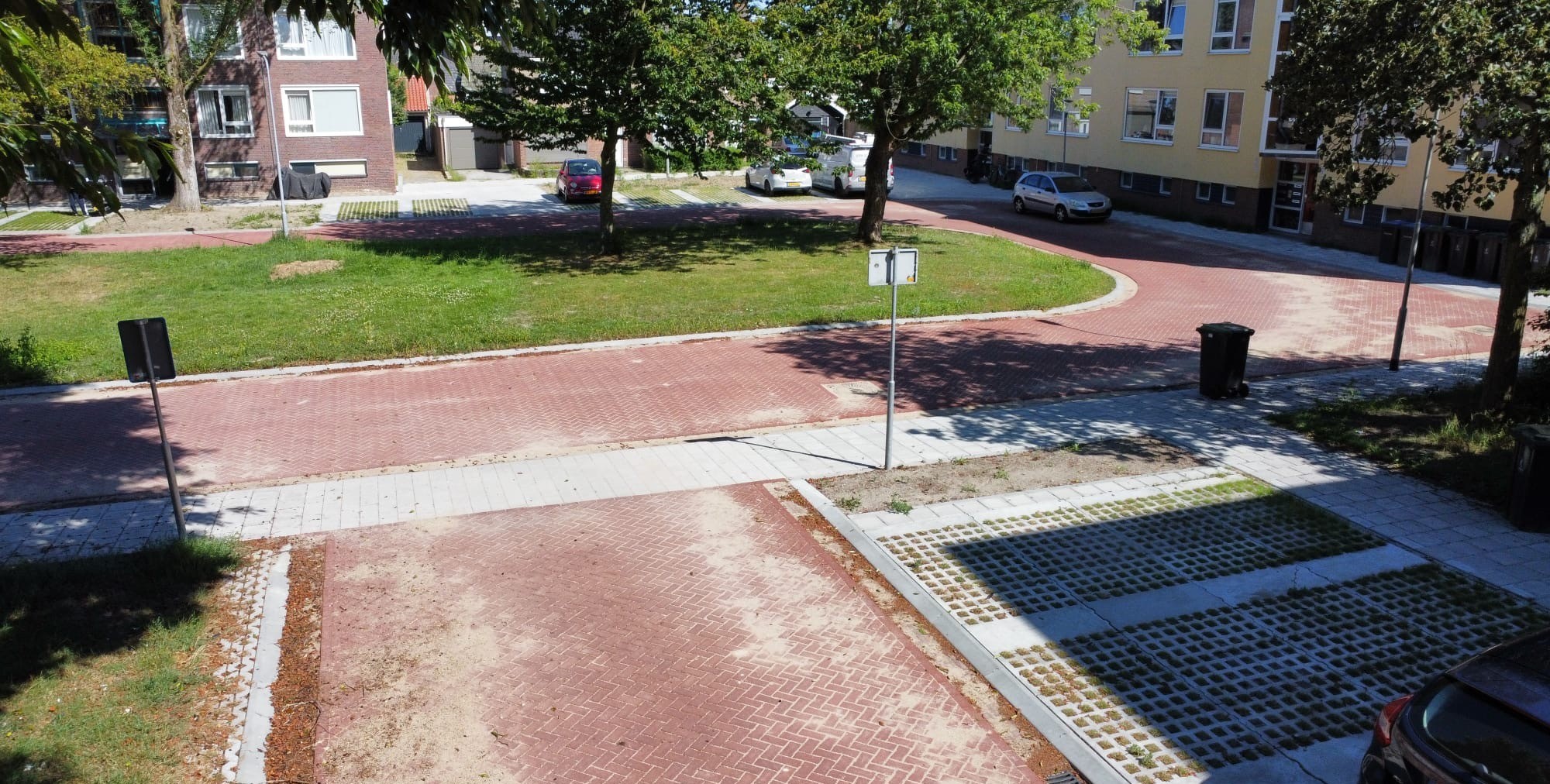

Doordat de werkzaamheden als een "treintje" achter elkaar worden uitgevoerd, blijft maximaal 80 tot 85 meter terrein tegelijk onverhard open. Zo blijft de wijk tijdens dit infrastructuurproject zo goed mogelijk bereikbaar voor bewoners.
Zoals bij veel reconstructieprojecten binnen de GWW brengt ook dit project de nodige uitdagingen met zich mee. Kabels en leidingen zorgen regelmatig voor onverwachte situaties. Een leiding op een andere hoogte dan verwacht, kwetsbare glasvezelkabels of een riool dat anders blijkt te liggen dan op de tekeningen staat: geen werkdag verloopt precies volgens planning.
Ook beperkte opslagruimte op de projectlocatie vraagt om een strakke organisatie. Omdat er slechts een beperkte hoeveelheid materialen kan worden opgeslagen en er met verschillende leveranciers wordt gewerkt, is het dagelijks puzzelen om alle leveringen goed op elkaar af te stemmen. Door de bouwlogistiek zorgvuldig te organiseren blijft het project zonder onnodige stilstand doorgaan en worden extra transportbewegingen en vrachtkosten zoveel mogelijk beperkt.
Bij reconstructiewerk in de grond-, weg- en waterbouw is geen dag hetzelfde en moet een planning soms al binnen enkele uren worden aangepast. Juist die dynamiek vraagt om flexibiliteit, snel schakelen en een oplossingsgerichte aanpak. Daarin maakt ons team het verschil. De grote betrokkenheid, het meedenken in praktische oplossingen en de bereidheid om een stap extra te zetten wanneer dat nodig is, zorgen ervoor dat het project soepel blijft verlopen. Dankzij deze inzet realiseren we niet alleen een kwalitatief goed eindresultaat, maar dragen we ook bij aan een prettige samenwerking met de opdrachtgever en een positieve beleving voor de omgeving.
Met deze rioolreconstructie levert Hoondert opnieuw een belangrijke bijdrage aan duurzame infrastructuurprojecten in Goes, Zeeland en West-Brabant. Als ervaren partner in de grond-, weg- en waterbouw werken wij dagelijks aan een veilige, duurzame en toekomstbestendige leefomgeving.
